雾里看花“数据中心等级误区”来源:东升耘智     时间:2020-08-31 14:31




      随着全球范围内的数据中心业务的发展,在数字化时代,迎接新挑战的同时也迎来新机遇。在5G、物联网等诸多热点的推动下,数据中心新一轮变革正在全面提速,对数据中心的可靠性提出了越来越高的要求,高可靠性等级认证的取得,将给数据中心拥有者带来更多的商业机会。目前全球共有50多个国家,超过350个数据中心通过了Uptime颁发的认证。

      Uptime Tier等级认证基于以上两个标准(《Data Center SiteInfrastructure TierStandard: Topology》和《Data Center SiteInfrastructure TierStandard: Operational Sustainability》),是数据中心业界最知名、权威的认证,在全球范围得到了高度的认可。Uptime Tier数据中心等级认证体系分为Tier I-Tier IV四个等级的最高等级,Tier IV最高。

TIER  I—满足基本容量:
1.非冗余容量组件(只有“N”,关键环境电力和冷却系统);
2.单一的分配路径;

TIER  II—满足主设备有冗余的要求:
1.冗余容量组件(“N+R”,引擎式发电机、UPS模块、IT和UPS机房冷却装置);
2.单一的分配路径;

TIER  III—满足Concurrently Maintainable(可同时在线维护)的要求:
1.冗余容量组件和相互独立的配电路径(变压器和装换开关为路径元件);
2.分配路径的一些元件可以是处于停机备用状态;
3.引擎式发电机容量是基于设计负荷,不受运行时间的限制;

TIER  IV—满足Fault Tolerant(容错)的要求:
1. 冗余容量组件;
2.冗余的主用分配路径;
3.容量组件和分配路径都需要Compartmentalization(物理隔离);
4.任何故障后保障N;
5.关键IT设备和UPS系统需要做Continuous Cooling(连续制冷);
6.引擎式发电机容量是基于设计负荷,不受运行时间的限制;

     Uptime Tier等级认证针对数据中心的电气参数、冗余、地板承载、电源、冷却设备,甚至投资等都制定了标准。作为数据中心用户最为关心的无故障时间,我们可以看到最低级的Tier I平均每年有总和超过一天的故障时间,而最高等级的Tier IV只能允许平均每年48分钟故障时间。
若数据中心要想获得等级认证就只需要冗余组件——增加额外的电源能源供应、空调制冷和水泵运行连接,就对吗?其实事实并非如此,如果没有安置在适当的位置,没有注意本地区20年最高环境温度设计要点,空调管路也没有连接、安装的标记,那么数据中心设备冗余组件也就没有任何可靠性。

     当设计师在设计不同级别时,数据中心设计核心是各个子系统设备运行状态是否具有可同时维护的能力,也就是说数据中心在不影响计算机系统运行情况下具备维护所有系统组件的能力,而冗余组件经常会被某种容易让基础设施出现故障的元器件所影响,在维护时对数据中心关键计算负载造成影响,设备安装条件同样还可能限制数据中心基础设施能力。

     其他常犯的错误:包括定位控制和阀门在紧急时刻非常难操作、管路主、分支组件设置不合理,这样设计可能带来后期机房运行维护成本增加和难度,而这些问题是可以通过认证避免发生的。

     还有一点说明,在Uptime Institute数据中心拓扑评级受制于影响机房运营的最薄弱子系统,这样理解:如果某机房拥有强大的 Tier IV 冷水系统配置,而UPS供电系统是Tier II配置,则该机房的评级为 Tier II。
通过以下系统图,对比一下与国标规范有哪些不同?例如:下面CRAH为制冷量70kW,6台主用,请从定义找出那些限制条件评定TIER  II-—TIER  IV?

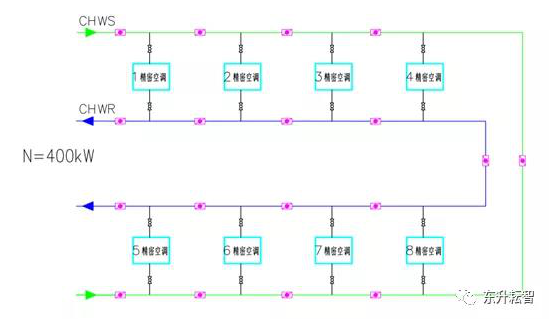

1、冗余组件(Tire II)数据中心冷却系统

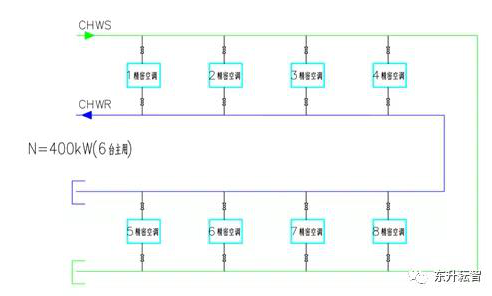

2、Concurrently Maintainable(Tire III)数据中心冷却系统

3、Fault Tolerant(容错)(Tire  IV)数据中心冷却系统


作者简介

  刘伟

      现任东升耘智科技有限公司副总经理、数据中心研究院副院长,中级工程师/造价工程师,Uptime认证ATD工程师,毕业于西安交通大学大学电气工程学院,就职某发电厂从事高低压供配电系统运行维护及二次继电保护工作10年,随后致力于数据中心建设15年,参与数十个数据中心节能改造调研、评标、审核等多项工作,为各行业数字化转型的推动者、赋能者,以不断创新的数据中心提出可行性解决方案。

      制定最早公司电子信息化机房规划设计理论,整理出标准化设计思路和规划整体解决方案,提出UPS双母线”2N”系统容错构架以及割接实施思路,应用于各大银行行业中高低压及UPS等扩容改造工程设计工作;致力于数据中心项目需求、可研规划编制、方案论证、设计验证、全生命周期服务,打造安全可靠、无间断服务为众多大型数据中心机构提供安全可靠、绿色节能、运维便捷的数据中心基础设施。
